Данный стандарт предназначен для проведения работ по организации эксплуатации, техническому обслуживанию и ремонту энергетического оборудования.
При разработке стандарта учтены требования МС ИСО 9001, ИСО ТС 16 949, также использована блок-схема алгоритма «Организация технического обслуживания и ремонта оборудования» (Приложение А).
Стандарт разработан на основании требований соответствующих правил («Правил устройства электроустановок», «Правил технической эксплуатации электроустановок потребителей» и т.д.) технического обслуживания и ремонта технологического и энергетического оборудования с учетом накопленного опыта.
Стандарт разработан службой ОГЭ.
Настоящий стандарт устанавливает порядок и организацию технической эксплуатации и проведения технического обслуживания и ремонта энергетического оборудования завода, a также технологического оборудования основных цехов, которое обслуживает отдел главного энергетика (термическое оборудование, промывочные ванны).
Стандарт распространяется на все участки отдела главного энергетика и цеха основного производства и ОГЭ.
В настоящем стандарте использованы следующие руководящие и методические документы
В настоящем стандарте использованы следующие термины и определения
Энергетическое оборудование — оборудование для обеспечения завода всеми видами энергоресурсов — распредустройство 6 кВ, трансформаторные подстанции 6/0,4 кВ, электрические сети 6 и 0,4 кВ, оборудование котельной и газопровод, водопроводные и канализационные коммуникации, насосное, компрессорное, холодильное, вентиляционное оборудование и оборудование для поддержания микроклимата.
Технологическое оборудование основное — термическое (сушильные шкафы, закалочные и отпускные печи, плавильные и раздаточные печи), промывочные ванны, установки вакуумной пропитки, используемое для изготовления продукции.
Технологическое оборудование вспомогательное – металлообрабатывающие станки и другое оборудование, используемое для поддержания основного оборудования в исправном состоянии (ремонт, изготовление запасных частей и т.п.).
Техническая эксплуатация энергетического, технологического оборудования — совокупность организационно-технических мероприятий по использованию техническому обслуживанию энергетического, технологического оборудования и надзору за ним, направленных на предупреждение преждевременного износа деталей, узлов и механизмов, а также его содержание в состоянии, соответствующем установленным требованиям.
Ремонтный цикл — это повторяющаяся совокупность различных видов технического обслуживания, выполняемых в предусмотренной последовательности через установленные, равные числа часов оперативного времени работы оборудования, называемые межремонтными периодами.
Техническое обслуживание (TО) — комплекс операций или операция по поддержанию работоспособности или исправности энергетического и технологического оборудования, предусматривающий ух0д за оборудованием и сетями, проведением систематических осмотров, контроль режимов работы, соблюдение инструкций по эксплуатации и рекомендаций производителей оборудования, устранение мелких неисправностей, не требующих отключения оборудования. Перечень выполняемых работ смотреть в приложении Г.
Текущий ремонт (ТР) — это ремонт, выполняемый для восстановления исправности и частичного восстановления ресурса энергетического или технологического оборудования с заменой или восстановлением составных частей ограниченной номенклатуры и контролем технического состояния составных частей, выполняемый в объеме, установленном в нормативно-технической документации. Перечень выполняемых работ смотреть в приложении Д.
Капитальный ремонт (КР)— это ремонт, осуществляемый с целью устранения неисправности и полного (или близкого к полному) восстановления ресурса оборудования или сети с восстановлением или заменой изношенных деталей, базовых элементов и т.п. Производится регулировка, наладка, испытание в соответствии с действующими правилами и НТД. Перечень выполняемых работ смотреть в приложении Д.
Аварийный ремонт (АР) — это ремонт по необходимости, вызванный дефектами конструкции или изготовления оборудования, дефектами ремонта и нарушением правил технической эксплуатации.
Энергетическое оборудование в отличие от производственного непосредственно не участвует в выпуске продукции предприятия, но от его исправного состояния зависит бесперебойная работа всего оборудования, обеспечение всеми видами топливно-энергетических ресурсов каждого подразделения предприятия.
Надлежащее состояние оборудования обеспечивается применением системы технического обслуживания и ремонта, суть которой заключается в последовательном чередовании и регламентации периодов ритмичной работы оборудования в соответствии с установленным режимом и проведении профилактических мероприятий с целью:
Основными задачами, решаемыми в системе технической эксплуатации и ремонта энергетического и технологического оборудования, являются:
Система ТОиР предусматривает предварительное изготовление или приобретение запасных частей для замены поврежденных и предельно изношенных деталей.
За правильную эксплуатацию оборудования несет ответственность обслуживающий персонал предприятия, непосредственно выполняющий на данном оборудовании предусмотренные техпроцессы (операции).
За формирование и проведение единой технической политики в области эксплуатации и технического обслуживания энергетического и технологического оборудования, организацию выполнения графиков ТОиР и обеспечение качества выполняемых профилактических и ремонтных работ несет ответственность главный энергетик предприятия.
При организации эксплуатации, технического обслуживания и ремонта энергетического и технологического оборудования, обращение с нормативно технической документацией, инструментом, средствами контроля и измерений, работа с несоответствиями и разработка корректирующих и предупреждающих мер по их устранению и предупреждению.
Вновь прибывшему оборудованию проводится анализ состояния упаковки (тары), ее целостности, а также проверяется комплектность оборудования представителями ОГЭ совместно с лицом, принимающим оборудование на ответственное хранение, согласно документации комплектности (комплектовочная ведомость, товаро-транспортная накладная).
Установка оборудования в цехе и подключение необходимых коммуникаций производится согласно утвержденной планировки и плана мероприятий работниками ОГМ и ОГЭ или подрядными организациями.
Проведение пуско-наладочных работ осуществляется представителями Поставщика оборудования. По завершении пуско-наладочных работ производится сдача оборудования в эксплуатацию с оформлением Акта приемки пуско-наладочных работ, совместно с представителями Поставщика с одной стороны и представителями цеха и ОГЭ с другой стороны.
После оформления Акта ввода в эксплуатацию нового оборудования цехом-владельцем и присвоения оборудованию инвентарного номера бухгалтерией, ОГЭ включает данное оборудование в План технического обслуживания и ремонта оборудования (ТОиР) на текущий год.
Эксплуатация технологического оборудования цехов и ежесменный уход за ним осуществляется производственным персоналом в соответствии с инструкциями по эксплуатации каждого вида оборудования.
Техническое обслуживание технологического оборудования цехов (сушильные шкафы, закалочные и отпускные печи, плавильные и раздаточные печи, промывочные ванны, установки вакуумной пропитки) выполняется специалистами отдела главного энергетика в соответствии с разделом 8 данного стандарта.
На основании журнала приема — передачи смен (Приложение E) персонал, эксплуатирующий оборудование, обязан убедиться в его исправности, выполнить работу по обслуживанию оборудования. При выявлении несоответствий в работе оборудования, а также истечении сроков предусмотренных профилактических и ремонтных работ, обслуживающий персонал обязан приостановить выполняемые работы и доложить мастеру.
Изготовление продукции на таком оборудовании может быть произведено только по письменному указанию мастера, обязанного принять соответствующие меры (по необходимости) по изменению режимов работы оборудования и корректировке методов и периодичности контроля качества изготовляемой продукции.
При эксплуатации оборудования производственный персонал обязан руководствоваться должностными и рабочими инструкциями. Производственный персонал, эксплуатирующий оборудование, несет ответственность за правильную техническую эксплуатацию, исключающую порчу оборудования, поломки, разукомплектование и ненормальный повышенный износ, а также за смазку всех узлов и трущихся поверхностей, кроме электрической части оборудования.
После окончания смены персонал, обслуживающий оборудование, обязан передать его своему сменщику, сообщив ему свои замечания по работе данного оборудования и поставив в известность о всех отклонениях мастера, с обязательной регистрацией в журнале приема — передачи смен.
Журнал приема — передачи смен является первичным документом, отражающим состояние оборудования, в котором записаны:
Контроль за ведением журнала приема-передачи смен возлагается на начальника цеха.
Ответственность зa аварии, поломки и повышенный износ оборудования, явившегося результатом нарушения рабочим правил технической эксплуатации и уходом за ним, несут сменный мастер и рабочий, работающий на данном оборудовании.
Начальник цеха отвечает за сохранность, комплектность и техническое состояние вверенного ему парка оборудования, своевременное предоставление оборудования для ТОиР, как находящегося в эксплуатации, так и находящегося в резерве, консервации или демонтированного до момента передачи его другому подразделению, или подготовленного для реализации другому владельцу. Оборудование, выводимое из эксплуатации на длительный срок без демонтажа, подлежит консервации. Решение о выводе оборудования из эксплуатации принимает главный инженер предприятия на основании служебной записки от ОГТ. Издается приказ (распоряжение) технической дирекции или дирекции по производству о выводе оборудования из эксплуатации с последующей консервацией работниками ОГЭ.
На оборудование вешается бирка «Находится на консервации». Консервация повторяется каждые 12 месяцев с указанием даты переконсервации.
Вывод оборудования из консервации производится аналогично по приказу (распоряжению) технической дирекции, или дирекции по производству, или главного инженера о выводе из консервации оборудования. Работники ОГЭ выполняют внеплановое техническое обслуживание, производятся измерения сопротивления изоляции и заземления.
В случае аварии на оборудовании составляется «Аварийный акт» (приложение К).
При наступлении аварийной ситуации оборудование немедленно останавливается. Рабочий докладывает о случившемся мастеру смены. Делается запись в журнале приема-передачи смены цеха (Приложение Е). Ремонтная бригада ОГЭ вешает на данное оборудование плакат «Ремонт».
Созывается комиссия в составе: начальник цеха, представитель ОГЭ, представитель ОГТ. По результатам анализа инженером ОГЭ заполняется аварийный акт (приложение К), при необходимости дефектная ведомость (Приложение Н). Факт аварии и результаты анализа заносятся в паспорт оборудования (Приложение И).
Согласно дефектной ведомости ОГЭ производит срочный ремонт оборудования. В зависимости от тяжести последствий аварии ремонт производится по методике текущего ремонта.
Начальник цеха обязан оказывать повседневную помощь ОГЭ в проведении мероприятий по улучшению технического состояния оборудования, профилактике и повышению качества ремонтов.
Организация эксплуатации энергетического оборудования включает в себя:
7.1 Организация эксплуатации и технического обслуживания электроустановок и сетей напряжением свыше 1000 вольт.
К оборудованию напряжением свыше 1000 В относятся: РУ-б кВ, подстанции и кабели. Эксплуатация и ремонт данного оборудования должны удовлетворять «Правилам технической эксплуатации электроустановок потребителей», а также инструкциям по эксплуатации заводов изготовителей. Согласно этих Правил, для надежной, безопасной и рациональной эксплуатации электроустановок, на предприятии проводятся техническое обслуживание, текущие и капитальные ремонты.
Осмотры оборудования распредустройства бкВ и понижающих подстанций должны производиться дежурным персоналом 1 раз в сутки.
Техническое обслуживание данного оборудования производится 1 раз в 3 месяца. Текущий ремонт производится 1 раз в год.
Капитальный ремонт производится согласно графику ТОиР и по результатам технической диагностики оборудования. Отдел главного энергетика осуществляет мероприятия по увеличению сроков работоспособности оборудования путем своевременного технического обслуживания и ремонта. В электронных паспортах оборудования собирается статистика ремонтов и отказов, на основании чего делается прогноз сроков выполнения капитального ремонта.
Осмотры трасс кабельных линий производятся 2 раза в год, а осмотры кабельных линий, проложенных открыто, производятся при каждом осмотре электрооборудования, но не реже 1 раза в 6 месяцев.
Капитальный ремонт оборудования и сетей напряжением 6 кВ выполняется специализированной организацией, имеющей лицензию на выполнение данных видов работ.
7.2 Организация эксплуатации электрооборудования и сетей напряжением до 1000 В (двигатели, автоматические выключатели, рубильники, магнитные пускатели, переключатели, реле, стабилизаторы напряжения, распределительные щиты, щитки осветительные, осветительная арматура и т.п.) осуществляется ремонтным персоналом ОГЭ в соответствии с годовым графиком ТОиР. Персонал, производящий техническое обслуживание, ремонты аппаратуры, должен иметь квалификационный разряд не ниже 3.
Содержание работ при выполнении технического обслуживания, текущего и капитального ремонта приведено в Приложениях В, Г и Д настоящего стандарта. Не выполняется капитальный ремонт следующего низковольтного оборудования:
осветительных приборов, реле, пускателей, рубильников, автоматов, контакторов, контроллеров и пр. Перемотка двигателей осуществляется по договору в специализированной организации.
За организацию эксплуатации и ремонта электрооборудования отвечает начальник электротехнического участка ОГЭ.
7.3 Организация эксплуатации компрессорного, холодильного, вентиляционного и насосного оборудования.
Для поддержания в исправном состоянии компрессорного оборудования фирмы «Атлас Копко» осуществляется сервисное обслуживание специализированной организацией. Сервисное обслуживание производится через каждые 4000 часов работы компрессорного оборудования. Ежедневные осмотры, техническое обслуживание и ремонт компрессоров других марок, а также трубопроводов сжатого воздуха осуществляется дежурными машинистами компрессорных установок, имеющими специальную техническую подготовку и в соответствии с годовым графиком ТОиР.

Результаты осмотров и обслуживания заносятся в месячный план — отчет (Приложение 3).
Обслуживание и текущие ремонты холодильного и насосного оборудования, водопроводных сетей и канализации осуществляют слесари-сантехники ОГЭ, а ремонт вентиляционного оборудования — слесари по вентиляции, согласно утвержденного годового плана ТОиР. Капитальный ремонт оборудования и сетей производится согласно графика ТОиР с учетом результатов технической диагностики оборудования.
Содержание работ при выполнении технического обслуживания, текущего и капитального ремонта приведено в Приложениях В, Г и Д настоящего стандарта. За организацию эксплуатации и ремонта компрессорного, холодильного, насосного оборудования, систем вентиляции, сетей холодного водоснабжения, фокальной, производственной и ливневой канализаций отвечает начальник энерготехнического участка ОГЭ.
7.4 Организация эксплуатации котельного, котельно-вспомогательного оборудования, тепловых сетей и сантехнического оборудования.
Эксплуатация и ремонт оборудования котельной, (работающей на газовом топливе), тепловых и газовых сетей, а также сантехнического оборудования должны производиться согласно «Правил безопасности в газовом хозяйстве», «Правил теплопотребляющих установок и тепловых сетей потребителей», «Правил по эксплуатации паровых и водогрейных котлов», «Правил эксплуатации трубопроводов пара и горячей воды», а также производственных инструкций и инструкций заводов изготовителей.
Техническое обслуживание и ремонт указанного оборудования производится операторами котельной, слесарями-сантехниками и слесарем по ремонту газового оборудования согласно годового план-графика. Текущий ремонт (а при необходимости и капитальный по результатам обследования) котельного оборудования производится ежегодно в летнее время с остановкой котельной. Одновременно с ремонтом котельного оборудования демонтируются и подвергаются метрологической поверке приборы контроля (манометры, термометры, термопары и т.п.) и приборы учета. За организацию эксплуатации и ремонта котельного оборудования и сетей отвечает начальник теплотехнического участка ОГЭ.
После окончания выполнения планового обслуживания и текущего ремонта энергетического оборудования, перечисленного в пунктах 7.1-7.3, составляется план-отчет выполненных работ, а в случаях выполнения капитального ремонта или модернизации составляется «Акт о приеме-передаче отремонтированных, реконструированных, модернизированных объектов основных средств» с заполнением дефектной ведомости (Приложение М и Н). Данные о выполненных работах и затраченных материалах на ремонт заносятся B электронный паспорт оборудования.
Общее руководство по организации и проведению технического обслуживания и ремонта энергетического оборудования и сетей, технологического оборудования основных цехов, закрепленных за ОГЭ приказом директора, осуществляет главный энергетик предприятия в соответствии с блок-схемой алгоритма деятельности (приложение А).
Точность и стабильность работы энергетического и технологического оборудования обеспечивается выполнением технического обслуживания и текущего ремонта оборудования в соответствии с годовым графиком ТОиР и требований технической документации завода-изготовителя.

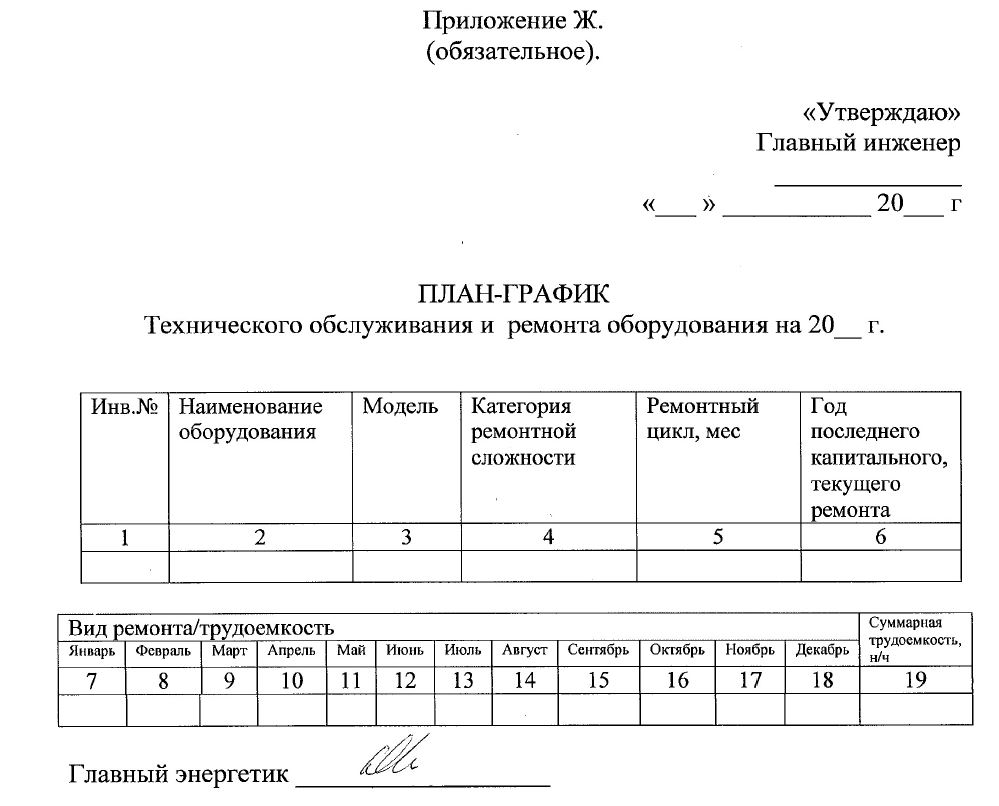

Годовой график планово-предупредительного ТОиР разрабатывается специалистами ОГЭ применительно к энергетическому и технологическому оборудованию цехов предприятия, согласовывается с начальниками цехов, подписывается главным энергетиком и утверждается главным инженером предприятия не позднее 20 декабря года, предшествующего планируемому (приложение Ж).
На основании утвержденного годового план-графика ТОиР оборудования, дефектных ведомостей прошедшего года, действующих норм расхода сырья, материалов и комплектующих изделий определяется потребность в них на планируемый год. Утверждается годовой бюджет затрат на содержание оборудования. В рамках утвержденного бюджета составляются и подаются в ОМТС заявки на покупку запасных частей и комплектующих изделий и материалов. Разрабатывается план изготовления запчастей своими силами.
Месячные план — отчеты составляются не позднее 25 числа месяца, предшествующего планируемому (Приложение 3).
После обеспечения исполнителей ремонтных работ соответствующей технической документацией по проведению типовых работ ТОиР (документация завода-изготовителя, типовая методика ремонта данного вида оборудования, электрические схемы), необходимыми материалами, комплектующими изделиями и запасными частями, ОГЭ приступает к выполнению ремонтных работ.
Перед сдачей в ремонт технологического v оборудования, эксплуатирующий персонал должен произвести очистку данного оборудования от пыли, грязи, масла, материалов технологического процесса, убрать технологическое сырье и приспособления, установленные на оборудовании.
Начальник цеха обязан останавливать оборудование на предупредительный текущий ремонт в строгом соответствии с утвержденным планом-графиком.
Непосредственное руководство по ТОиР осуществляют начальники участков ОГЭ.
Организационная подготовка предусматривает:
Техническая подготовка к ремонту предусматривает:
Материальная подготовка предусматривает:
Работы по ремонту оборудования проводятся в следующей последовательности:
Сдача оборудования в эксплуатацию после ремонта оборудования должна осуществляться следующим образом:
оформление результатов ремонта путем заполнения месячного план-отчета с заполнением вида произведенного ремонта, даты ремонта, времени фактического простоя оборудования, подписи непосредственного исполнителя, подписи начальника цеха, в котором производился ремонт оборудования.
после выполнения ремонтных работ, влияющих на технологические параметры оборудования в цехах завода, ОГЭ обязан направить в отдел главного метролога служебную записку с перечнем выполненных работ данного оборудования и их влиянием на технические характеристики.
Гл. метролог принимает решение о необходимости проведения метрологической аттестации данного оборудования. После получения положительных результатов метрологической поверки пишется протокол поверки и заполняется единая сигнальная бирка отделом главного метролога, которая вывешивается на отремонтированное оборудование.
Все вышеуказанные проверки отмечаются в «Журнале-графике учета и поверки средств измерений» и на сигнальной бирке, приклеиваемой на оборудование и приборы.
Исполнитель текущего ремонта обязан незамедлительно устранить неисправности и дефекты, обнаруженные в течение 24 часов работы отремонтированного оборудования под нагрузкой, при условии соблюдения эксплуатационным персоналом ПТЭ и технологических инструкций.
В случае проведения капитального ремонта оборудования, по его окончанию составляется «Акт приема-сдачи отремонтированных, реконструированных, модернизированных объектов основных средств»», который утверждается главным инженером (Приложение М). Приемка такого оборудования в эксплуатацию осуществляется комиссией, утвержденной приказом по заводу.
Перенос капитального и текущего ремонта на срок до 3-х месяцев допускается только по письменному разрешению главного инженера завода. При необходимости в годовой график ТОиР могут вноситься изменения:
Для вновь введенного оборудования составляется график на отдельном листе и прикладывается к общему графику. Списанное оборудование вычеркивается из утвержденного ранее графика и на полях пишется примечание.
На оборудование, входящее в график ТОиР, на видном месте крепится бирка, (Приложение Л), содержащая:
Основным документом для планирования и учета технического обслуживания и ремонта энергооборудования, анализа отказов оборудования и затрат на их сjдержание, является паспорт оборудования, который должен составляться на каждую единицу оборудования в распечатанном виде и (или) в электронном виде в программе «Microsoft Exel».
B паспорт оборудования заносятся:
Паспорт хранится в отделе главного энергетика. Заместитель главного энергетика отвечает за своевременное и правильное ведение паспортов оборудования.
Электротехническая лаборатория зарегистрирована в органах Госэнергонадзора и является подразделением отдела главного энергетика.
Испытания и измерения проводятся по методикам с учётом требований электробезопасности.
Персонал электротехнической лаборатории осуществляет:
Измерения и испытания электрооборудования или электроустановок вновь вводимых в эксплуатацию, согласно утверждённых планировок, проводятся в соответствии с нормами, предусмотренными Правилами устройств эл.установок (ПУЭ), требованиями предприятий-изготовителей, требований стандартов, а измерения и испытания действующих эл.установок и эл.сборудования – в объёме требований норм и правил их эксплуатации. Данные лабораторных испытаний заносятся в протоколы испытаний согласно ПТЭЭП.
У энергетического и технологического оборудования, прошедшего текущий, капитальный или аварийный ремонт, а также модернизированного оборудования производится измерение сопротивления изоляции и заземления (зануления) с занесением данных B паспорта оборудования, протоколы испытания и в акты о приёмке-сдаче отремонтированного, реконструированного и модернизированного оборудования.
Электротехническая лаборатория раз в три года проходит аттестацию на соответствие требованиям Ростехнадзора.
Подтверждением является «Свидетельство о регистрации электролаборатории».
10.1 При проведении работ по реконструкции отдельных объектов предприятия или модернизации устаревшего оборудования допускается привлечение к проектированию, строительству, монтажу и пусконаладочным работам специализированных организаций на основе договорных отношений.
При этом необходимо проводить работу по подбору подрядных организаций на основе конкурса.
ОГЭ контролирует у подрядных организаций наличие необходимых лицензий, технической и проектно-сметной документации, график проведения ремонтных работ, комплектацию необходимыми материалами и оборудованием. Вводимое после ремонта или модернизации оборудование должно испытываться в соответствии с нормами испытаний электрооборудования.
Все работы, выполненные при реконструкции, модернизации или капитальном ремонте энергооборудования, должны приниматься по акту (приложение М), к которому должна быть приложена техническая документация по ремонту. Акты со всеми приложениями должны храниться в паспортах оборудования. О работах, проведенных при ремонте электрооборудования или электроаппаратов, делается запись в паспорте оборудования.
10.2 Эксплуатация электроустановок, котельного и компрессорного оборудования должна осуществляться согласно правил ПТЭЭП, безопасной эксплуатации газового хозяйства, сосудов, работающих под давлением. Выполнение данных правил контролируется инспекторами Управления «Ростехнадзора». ИТР ОГЭ обязаны работать с представителями инспекций «Ростехнадзора» и неукоснительно выполнять их предписания.
10.3 В обязанности ОГЭ входит заключение договоров на обеспечение завода следующими видами энергоресурсов:
При перезаключении договора на поставку электрической энергии одновременно оформляется акт на аварийную и технологическую броню (объем минимально необходимых поставок электрической энергии предприятию при возникновении или угрозе возникновения аварии в работе систем электроснабжения). Ежегодно к 1 октября разрабатываются графики ограничения и отключения электроэнергии в связи с аварийными ситуациями в энергосистеме.
При передаче электроэнергии по своим сетям субабонентам, расположенным на промплощадке, отдел главного энергетика заключает договора:
Специалисты отдела главного энергетика планируют необходимое количество энергоресурсов в натуральном выражении для выполнения годовой программы завода. Контролируют своевременное перезаключение перечисленных договоров или их пролонгирование, обеспечивают безусловное выполнение технической стороны договоров, участвуют в расчете и согласовании тарифа на передачу электрической энергии, услуг по перекачке стоков предприятий, расположенных на промплощадке.
С целью строго соблюдения потребления выделенных лимитов, ОГЭ ведет оперативный учет расхода всех видов энергоресурсов. По итогам прошедшего месяца составляется отчет по использованию энергоресурсов:
11.1 В целях выполнения требований потребителя в чрезвычайных обстоятельствах в ОГЭ разработан План действий на случай непредвиденных ситуаций. В данном плане рассматриваются непредвиденные аварийные ситуации по вопросам обеспечения завода энергоресурсами, возникновение которых может привести к невыполнению требований потребителя или угрозе жизни работников завода, а также предусматриваются действия направленные на устранение (уменьшение) рисков, связанных с данными ситуациями.
11.2 План составляется службой ОГЭ до 15 февраля текущего года.
Утверждается генеральным директором. Рассылается в подразделения, принимающие участие в плане действий.
11.3 Ежегодно проводится актуализация плана, при необходимости он дорабатывается. Вновь утвержденный план рассылается согласно п.11.2.
(продолжение)
25.Акт решения комиссии по оборудованию.
(рекомендуемое).
1.Работы проводимые слесарем ОГЭ;
2.Работы проводимые электромонтером ОГЭ:
(рекомендуемое).
1.Работы проводимые слесарем ОГЭ:
2.Работы проводимые электромонтером ОГЭ:
(рекомендуемое).
1.Работы проводимые слесарем ОГЭ:
2.Работы проводимые электромонтером ОГЭ
Межремонтный период между двумя капитальными ремонтами оборудования рассчитывается индивидуально для каждой единицы энергетического и технологического оборудования с учетом:
