Стандарт предприятия
Введение
Настоящая рабочая инструкция подготовлена инженером по качеству в соответствии с требованиями ISO/TS16949. В инструкции описан процесс решения проблем, возникающих при производстве изделий и направленный на идентификацию первопричин появления несоответствий и их устранение.
Для сотрудников цеха сборки и монтажа и других заинтересованных лиц.
Утвержден и введен в действие приказом генерального директора
1. ЦЕЛЬ
Повысить результативность и эффективность корректирующих действий путем вовлечения в процесс их разработки непосредственных участников (производственный персонал) и организации хранения истории решения проблем.
2. ТЕРМИНЫ, ОПРЕДЕЛЕНИЯ И СОКРАЩЕНИЯ
- Аналитические сводки – визуальное представление информации в удобной форме для анализа.
- История решения проблемы – методика визуализации решения проблемы.
- Коренная причина возникновения (В) – причина, ведущая к появлению несоответствия, противодействие которой снижает вероятность возникновения несоответствия.
- Коренная причина (низкого) обнаружения (О) – причина, устранение которой способствует 100% обнаружению несоответствия (снизить вероятность пропуска имеющегося несоответствия).
- Корректирующее действие – действие, направленное на устранение причины возникновения несоответствия, либо причины несвоевременного его обнаружения.
- Несоответствие – не выполнение требования.
- Проблема – источник несоответствия (сбой или отказ системы).
- ЗК – заводская комиссия;
- ИК – инженер по качеству;
- ИРП – история решения проблемы;
- НД – нормативный документ;
- ОМК – отдел менеджмента качества;
- РФП – руководители функциональных подразделений;
- ЦСМ – цех сборки и монтажа.
3. ОТВЕТСТВЕННОСТЬ
- Ответственность за организацию деятельности по ИРП в производстве несет начальник ЦСМ.
- Ответственность за планирование и контроль выполнения корректирующих действий несет пилот ИРП.
- Ответственность за выполнение корректирующих действий несут РФП.
- Ответственность за информирование начальника ЦСМ о несоответствиях и предоставление данных о ситуации, при которой возникло несоответствие, несет мастер соответствующего участка.
- Ответственность за оценку результативности ИРП несет ОМК.
4. ПОКАЗАТЕЛИ ПРОЦЕССА
- Процент закрытых ИРП (ежемесячная оценка).
- Процент результативных ИРП (ежемесячная оценка).

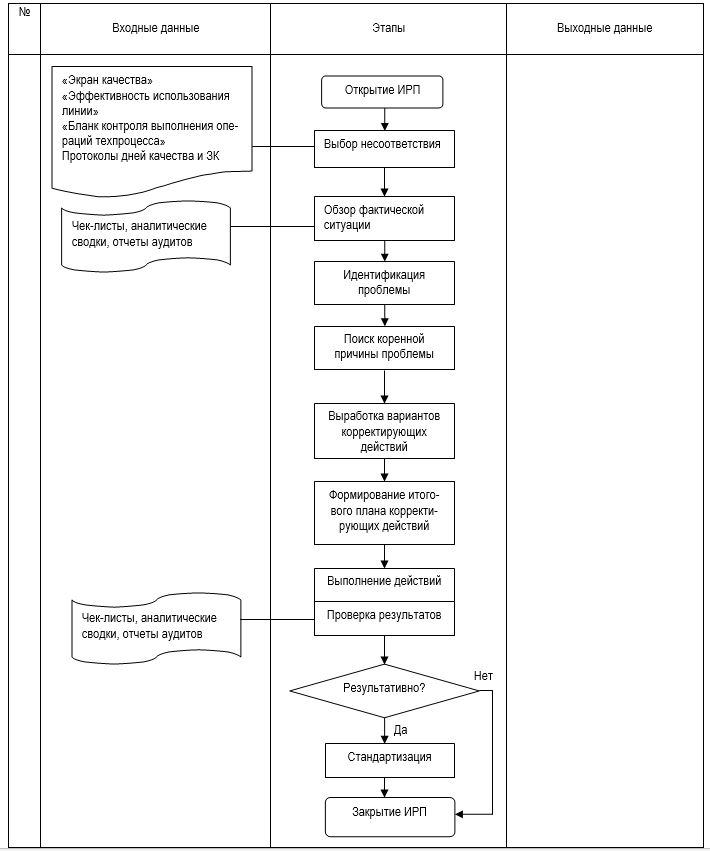

5. Блок-схема
Открытие ИРП обязательно:
- после занесения несоответствия в Экран качества;
- решениями ЗК, Дня качества, представителя потребителя;
- после занесения несоответствия в бланк контроля выполнения операций техпроцесса;
- решением внутрицехового совещания.
Открытие ИРП проводится на внутрицеховых совещаниях регистрацией проблемы и занесением очередного номера и даты открытия в бланк. При решении проблемы рекомендуется пользоваться пречнем вопросов, изложенных в Приложении А.
Этап 1 Выбор несоответствия
Этот этап включает в себя описание несоответствия и обсуждение потерь, которые возникают из-за него; выбор команды, которая будет решать проблему.
Начальник ЦСМ назначает пилота и участников процедуры ИРП, которые входят в команду.
Этап 2 Обзор фактической ситуации
Команда ИРП рассматривают ситуацию, при которой возникло несоответствие. вносится число несоответствий, место и время их появления, мнение оператора и т.п. наносится отметка фактического и целевого уровня несоответствий.
Этап 3 Идентификация возможной проблемы
На этом этапе могут применяться различные инструменты анализа качества. предложена причинно-следственная диаграмма с основными категориями проблем. Левая ветвь диаграммы (В) относится к проблемам возникновения несоответствий, а правая (О) – к проблемам обнаружения, т.е. «почему не обнаружили?».
Этап 4 Поиск коренной причины проблемы
Этап осуществляется последовательной постановкой вопроса «Почему…?».
Этап 5 Генерация контрмер
Участники истории решения проблемы предлагают контрмеры по ее устранению. Контрмеры заносятся, затем проводится их сравнительная оценка по ожидаемому результату, цене и срокам реализации. Оценка 1-го действия считается эталонной.
Этап 6 План, одобренных для реализации, действий
На этом этапе осуществляется одобрение действий по решению проблемы обсуждением их оценок, назначением ответственных лиц и дат выполнения.
Этап 7 Выполнение / проверка результатов предпринятых действий
Результативность действия (-ий) отслеживается в п.7 ИРП, например с помощью чек-листов.
Этап 8 Закрытие / стандартизация
На этом этапе директор по производству принимает решение о закрытии проблемы; ИК подтверждает объективность принятого решения путём проверки свидетельств и т.п. ИК вносит в п. 8 перечень необходимых для изменения документов. Если проблема не решена, ИК вносит ее рассмотрение в повестку очередного Дня качества.
6. ССЫЛКИ
- СТП «Корректирующие действия»
- РИ «Поиск коренных причин несоответствий»
- Ф «Бланк контроля выполнения операций техпроцесса»
- Ф «Эффективность использования линии»
- Ф «Журнал регистрации корректирующих действий»
- Ф «Журнал регистрации решений ДК»
- Ф «Экран качества»
- Ф «Бланк истории решения проблемы»
Приложение А
(справочное)
Выбор несоответствия:
- Обязательно ли открывать ИРП?
- Почему выбрано конкретное несоответствие как приоритетное?
- Описание несоответствия содержит три части: внешний вид (проявление), наименование изделия, ссылка на свидетельство, фиксирующее несоответствие?
- Вы избегали использование «и» при описании несоответствия?
Обзор фактической ситуации:
- Вы собрали данные с привязкой к времени (например, с помощью чек-листа)?
- Вы представили некоторые исторические сведения о сложившейся ситуации?
- Есть данные, отображаемые в визуальном, графическом формате?
- Есть карта потока процесса или другое объяснение его состояние при обзоре ситуации?
- Включили ли вы другие факты, которые помогут команде понять фактическую ситуацию?
- Вы указали потери, к которым приводит проблема?
- Вы описали, в цифровом выражении несоответствие?
- Вы изобразили в графическом формате фактические данные и планируемую цель?
Идентификация проблемы:
- Возможные проблемы отобраны на основе рассмотрения фактической ситуации?
- Нужны дополнительные данные для идентификации проблемы?
- Всем понятно отнесение проблемы к той или иной категории?
Поиск коренной причины:
- Компетенции участников достаточно для поиска коренной причины?
- Вносится четкая формулировка причин (ы) проблемы?
- Вы объяснили возможные причины как минимум теоретически?
- Имеются ли данные указывающие на связь между проблемой и ее причиной?
- Имеющиеся данные представлены в удобной для анализа форме?
- Вы понимаете, как можете повлиять на устранение коренной причины?
План, одобренных для реализации, действий:
- Подготовлен полный план: конкретные действия, ответственный, дата выполнения?
- Ясно, каким способом будем отслеживать результаты выполненных действий?
- Всем понятно, что действия плане нацелены на исправление коренных причин (ы)?
- Вы указали, какие альтернативные решения были рассмотрены, и как они были оценены?
- Приложены ли дополнительные копии документов планирования?
Выполнение / проверка результатов предпринятых действий:
- Ставятся отметки о выполнении каждого действия?
- Проводится сравнение запланированной цели и фактических результатов?
- Результаты проверки отображаются в том же графическом формате, что информация о фактической ситуации «исходном состоянии»?
- Вы указали, что результаты были достигнуты в предполагаемые сроки?
- Если результаты не соответствуют целям, была проведена коррекция плана действий?
- Если проблема решена не в ожидаемые сроки, Вами проведен анализ причин?
Закрытие ИРП / стандартизация:
- Вы указали действия, необходимые для изменения всей соответствующей документации?
Лист регистрации изменений
№
изменений | Номер страницы | Всего страниц в документе | Подпись | Дата
внесения изменения | Дата
введения изменения | |||
измененной | замененной | новой | аннулированной | |||||
